Le Samedi 15 Mai 2010 s’est tenue la réunion mensuelle des travaux de protection des berges du fleuve Niger à Diafarabé. L’AGETIPE-MALI, maitre d’ouvrage délégué du projet, était représentée par son Directeur des Operations Techniques Mr Samou Abass SANGARE et Mr Issiaka BOITE le Représentant Régional basé à Sévaré. La réunion était présidée par le Directeur de l’ABFN (Agence de Bassin du Fleuve Niger), Monsieur Hamidou DIAKITE.
Le projet comprend 3 composantes :
La première, qui concerne la protection du village de Diafarabé par un rideau de palplanche sur une longueur de 800m, est exécutée par une entreprise malienne SDMTP.

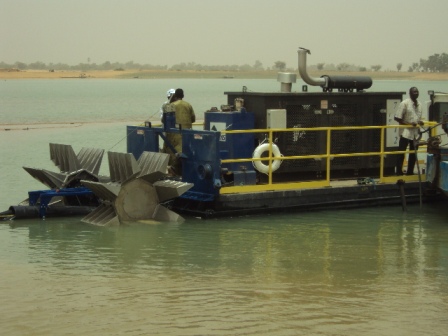

La deuxième concerne le curage du Diaka (bras du fleuve Niger au droit de Diafarabé) sur une longueur de 200m avec la pose des épis pour la protection et la lutte contre l’ensablement du fleuve. Cette composante est également exécutée par une entreprise malienne SESG.
La troisième concerne la construction d’un pont d’environ 200m sur le Diaka servant de liaison entre le village de Diafarabé et les zones de pâturage.
|
|
Ce pont est entrain d’être construit par une entreprise chinoise CGX.
Le délai global d’exécution de l’ensemble des travaux est de 24 mois.
Le niveau d’avancement de la première composante est de 35% pour une consommation de délai de 31,25% contre 27% pour la deuxième composante pour une consommation de délai de 50%.
La troisième composante est à 2% d’avancement.
L’entreprise chinoise a tout de même rassuré que le délai sera respecté.
En marge de la réunion, une visite des chantiers s’en est suivie. C’est ainsi que le Directeur des Operations Techniques de l’AGETIPE a présenté les différentes composantes du projet au Directeur de l’AFBN et a sa délégation.
Et ce dernier s’est dit satisfait de l’état d’avancement des travaux et a même félicité les différentes entreprises pour leur courage et leur détermination pour sauver Diafarabé des eaux.
|
